好消息!十堰城区两座供热能源站主体结构现已全部完工。11月6日,记者从十堰市城控集团获悉,位于茅箭区天津路的两处集中供热能源站主体结构已全部完工,预计下月初具备供暖外部接驳条件。
6日上午,记者在能源站施工现场看到,机械正有序运转,工人们紧密配合进行作业。

据了解,这两座能源站是构建天津路片区供热主干网络的核心设施。

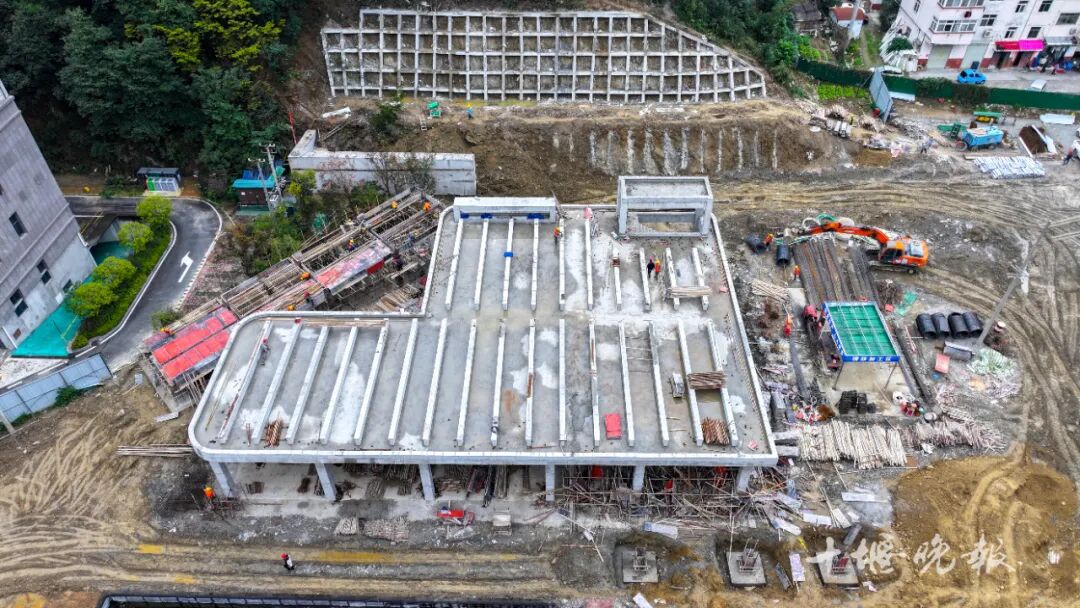

1号集中供热能源站施工现场。(资料图)
1号能源站位于民和新村小区路口旁,占地面积约4817平方米,其供热管线沿天津路向南北两侧辐射,总长度约1760米。该站采用分期建设模式,近期可实现约30万平方米的供热面积,远期扩容后,供热能力将翻倍,提升至60万平方米。

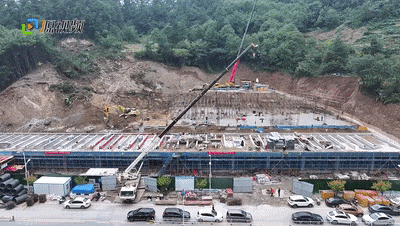

2号集中供热能源站施工现场。(资料图)

2号能源站规模更大,位于太学府小区旁,占地面积8481平方米,其管网分别沿天津路、甘肃路辐射,近期敷设管线约3140米,远期还将继续向西延伸约2300米。该站近期即可覆盖约60万平方米,远期扩容后,总供热面积将高达135万平方米,成为该片区供热的主力军。
据市城控集团项目负责人介绍,该项目正按计划加快推进,11月中旬进入关键的设备调试阶段,确保在12月初具备为周边小区接入供暖的条件。
